2024年11月24日日曜日

サイディング(東側外壁)の作業3 -サイディング貼り-

10月10日:

(↑スターターとJチャンネルを貼った外壁、10月10日撮影)

 防水シートを貼った後は、スターターとJチャンネルを貼ります。
スターターとJチャンネルを貼り終えたらいよいよサイディングを貼る作業に取り掛かる事ができます。

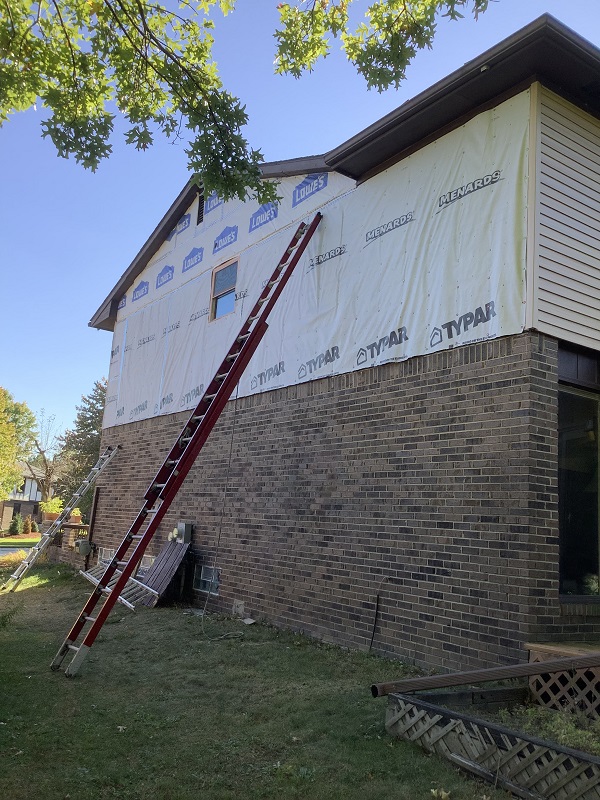

10月12日:

(↑サイディングを貼る作業を始める前、10月12日撮影)

 10月12日は土曜日だったので、午前中に注文してあった新しい塩ビのサイディングを取りに行って、午後から貼る作業をしました。

(↑↓サイディングを貼っているところ、10月12日撮影)

 下からサイディングを貼っていき、窓枠の所まで貼って窓の北側のサイディングを1枚張った所で夕方6時になったので12日の作業は終わりにしました。

10月14日:

(↑サイディングの作業を再開したところ、10月14日撮影)

 10月14日はコロンバス・デーの仕事がお休みだったので、土曜日に引き続きサイディングの作業をしました。

(↑10月14日、午後5時ごろ)

10月16日:

(↑10月16日の作業前、10月16日撮影)

 14日の作業後と15日の作業の様子は撮影しなかったので、それぞれの日でどこまで進んだか分からないのですが、16日は三角の部分の壁の残りの部分の作業をすすめました。

(↑16日の作業中)

10月17日:

(↑10月17日の作業中)

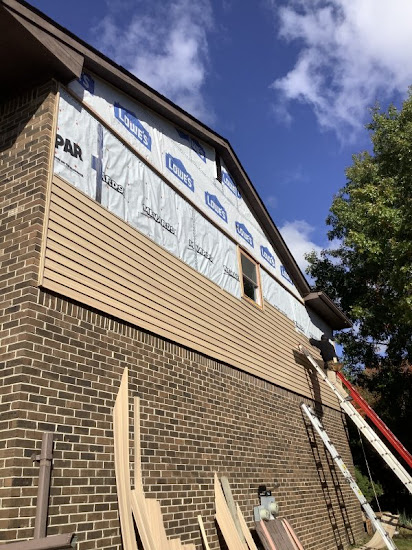

10月19日:

(↑10月19日午後6時撮影)

 18日は夕方に用事があって作業していないので画像なし、19日(土曜日)にサイディングを貼る作業が完了して、梯子を片付けました。

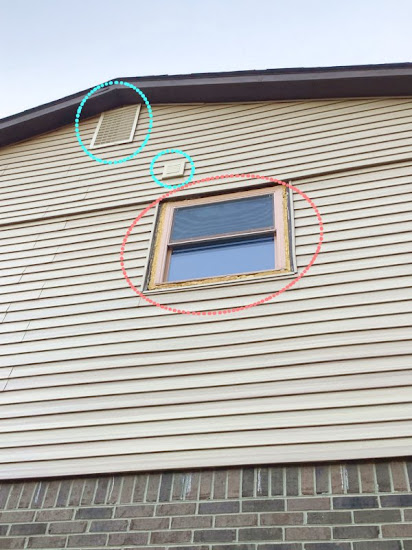

(↑水色の〇で囲んだ部分:取り付けの終わった屋根裏換気のルーバーと換気扇の排気口
ピンクの〇で囲んだ部分:トリムの作業が必要な窓枠)

(↑雨樋の取り付けと窓のトリムを除いて、サイディング作業の終わった東側の外壁)

 窓のトリムと外した雨樋をサイディングの色に合わせて塗装後取り付ける作業が残っているのですが、サイディングを貼る作業は終わりになりました。



2024年11月21日木曜日

サイディング(東側外壁)の作業2ー防水シート貼りー

10月5日:

(↑10月5日、防水シートを貼る前)

 午前中に塗ったペンキが乾いた午後2時ごろから防水シートを貼る作業を始めました。

(↑10月5日、防水シートを貼り始めたところ)

 なるべく皺がよらないように防水シートを壁に当てて、専用の釘(プラスチックのキャップのついた釘)でとめていきます。


(←防水シート専用の釘
Tyvek wrap cap nailsより引用)

 防水シートは去年に北側の壁にサイディングを貼った時の残りを使ったのですが、壁一面を貼るには足りなかったことと陽も傾いて暗くなってきたので、長方形の部分だけ一部継ぎ接ぎで貼り終えました。

(↑10月5日の作業がもう少しで終わるところ)

(↑長方形の部分を貼り終えたところ。10月6日撮影)

(↑水色の線で囲った部分:継ぎ接ぎ部分に防水テープを貼った部分。10月6日撮影)

(↑東北側から見た壁。10月6日撮影)

 翌10月6日は日曜日で作業はお休み。
 ラッキーなことに10月7日~10月31日までの職場の改装工事のためがリモートワークになって通勤時間が0になったため、の終業後から日没後暗くなるまで約2~3時間ずつ作業を進めて行きました。

10月7日:

(↑10月7日、三角部分の壁に防水シートを貼る作業中)

(↑10月7日の作業分。10月8日撮影)

 10月7日は、貼り終えた防水シートの継ぎ目に防水テープを貼って、切妻の三角の部分にシートを貼る作業をしました。
 三角の部分は壁に合わせて防水シートを切り取りながらの作業だったので、思ったより時間がかかりました。
作業が終わる頃には暗くなっているため、作業の進捗の写真は翌日の作業を始める前に撮る事が多かったです。

10月8日:

(↑↓10月8日の作業が終わった状態。10月9日撮影)

 10月8日には、壁全体に防水シートを貼り終えました。

2024年11月18日月曜日

サイディング(東側外壁)の作業1ー雨漏り等の修理ー

 我が家の外壁は南側を除いて1階部分はレンガで2階部分は木製のサイディングでした。

(↑2023年に北側のサイディングを施工した直後の東側の外壁)

 木製部分の劣化が進んで来て雨漏りするようになったので、DIYでビニール(塩ビ)製のサイディングを上から貼る作業を2年前から始めました。
 一昨年(2022年)に西側のサイディング北側の外壁の一部のサイディングの作業、去年(2023年)は北壁の残りのサイディング作業を終えて、残るは東側の外壁とガレージ脇の(西側)一部を残すのみとなりました。

9月14日:

(↑9月14日、作業前の外壁)

 作業は既存の木製のサイディングの上に防水シートを貼って、その上から塩ビ製のサイディングを貼っていくのですが、既存のサイディングの一部が腐食して雨漏りしていたので、劣化の激しい部分を修理してから防水シートを貼ることにしました。

(↑9月14日:劣化して穴の開いた木製サイディングの下地の壁)

 木製サイディングの隙間から水が入って下地の壁が腐って穴が開いて、屋根裏に雨漏りしていました。
雨が降ると度々ブレーカーが落ちるので、屋根裏の配線が雨漏りで濡れて漏電しているのかも知れないと思い、屋根裏側の防水の作業もする事にしました。

9月21日:


 (←9月21日、修理の為に屋根裏に上がる)

 屋根裏は2011年に断熱材(グラスウール?)を追加したので、作業する時はマスクかけてヘルメットを被り、つなぎの作業着を着て上がったのですが、細かいグラスウールが服の中まで入って来て痒くて作業が大変だったようです。

 季節も9月中旬で気温も高く、特に屋根裏は熱がこもりやすくてサウナの様に暑かったらしいです。

(↑修理が必要だった部分:穴の開いた下地の壁、換気扇の排気口、木製のサイディングとレンガの壁の間の浮いている部分)

(↑9月21日、腐って穴の開いた下地の壁を切り取って断熱ボードをいれたところ)

 下地の壁の劣化した部分を切り取って断熱ボードを入れ、断熱ボードの上に合板を取り付ける作業をする予定だったのですが、劣化した部分が思ったより多く、作業の時間がかかり1日では作業を終える事ができませんでした。

9月30日:

(↑9月30日、劣化した壁の補修中)

 週末DIYなので作業のペースはゆっくりで、劣化した部分を1か所ずつ直していたら、レンガと木製のサイディングの隙間の部分から鳥が入って壁の中に巣を作っていて、鳥の巣を全部掃除しなければならないアクシデントも…

(↑9月30日、劣化した壁の補修中)

10月4日:

(↑↓10月4日、雨樋を外してレンガの壁と木製のサイディングの間にコーキングを塗っているところ)

 木製のサイディングで劣化の激しい部分は切り取って新しい合板に交換し、レンガと木製のサイディングの間にコーキングを塗って防水した後、木製のサイディングを釘で固定。

10月5日:

(↑↓10月5日、木製のサイディングを釘で固定すると、新しく合板に変わった部分にペンキを塗る怪獣

 新しく取り換えた合板の部分に屋外用のペンキを塗って乾かすと、やっと下準備が終わり、新しいサイディングを貼る作業ができるようになりました。

(↑10月5日、水色の点線で囲った部分:劣化した木製のサイディングを合板に入れ替えてペンキを塗った部分)

 9月14日から始めて10月5日に完了と言う事で、下準備に3週間もかかり、予想外に作業が進みませんでした。
